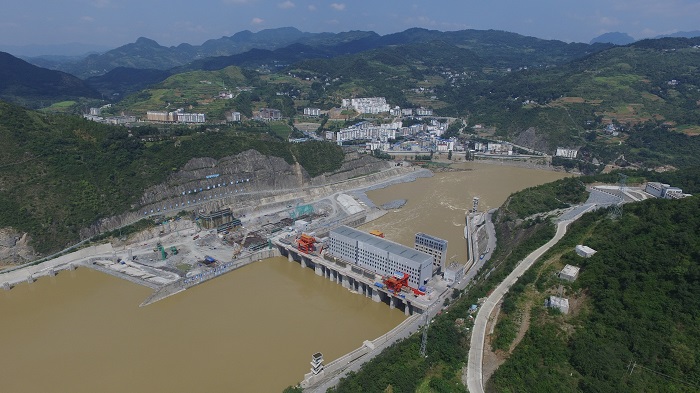

“5、4、3、2、1,2号机组, 第三开关,倒计时,合闸。”在水电站中央控制室,随着水电厂指挥长的一声指令,8月30日下午1点50分,汉江白河(夹河)水电站第三台机组正式投产发电。
今年以来,受新冠疫情不利因素影响,白河县委、县政府与项目建设业主及参建单位共克时艰,认真抓好“六保”工作,落实“六稳”任务,各施工单位周密配合,加班加点抢抓工期,全力决战全年四台机组发电工作目标。4月30日、6月30日,该项目第一台、第二台机组先后顺利完成投产发电任务。8月30日,第三台机组按预定计划发电投产,已进入商业运营阶段。
据中国葛洲坝集团股份有限公司汉江白河(夹河)水电站二期土建机电工程项目部负责人党少华介绍:围绕4号机组发电目标,目前我们主要设备已经到场,大型设备已相继组装完毕,待交面之后立马可以继续安装。下一步我们将合理安排施工资源,通过和各个参建单位的合理配合,确保4号机组能够在十月底按期发电,确保明年5月底前整个项目全面竣工,将有效缓解地方电力压力。
据悉,白河(夹河)水电站坝址位于白河县麻虎镇与郧西县夹河镇之间的界河上。该项目由中广核汉江水电开发有限公司开发建设,项目总投资28.99亿元,装机容量18万千瓦,年均发电量5.56亿kw.h。该电站是汉江上游干流七级开发方案的最末一级,也是汉江高等级航道规划、秦巴山片区区域与攻坚规划(2011-2020)项目的重要组成部分。项目集发电、航运、促进地方社会经济发展、移民群众脱贫致富等于一体。
